新疆塔额750千伏输变电工程进入全面建设阶段

2025-04-01 20:53:33 来源: 科技日报 点击数:

通讯员 党睿 滚艳 范江江 科技日报记者 朱彤

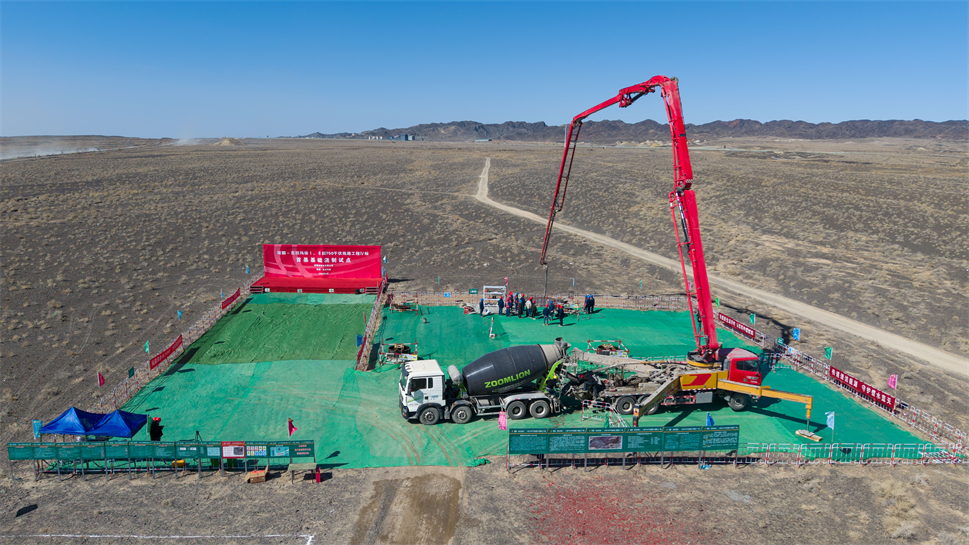

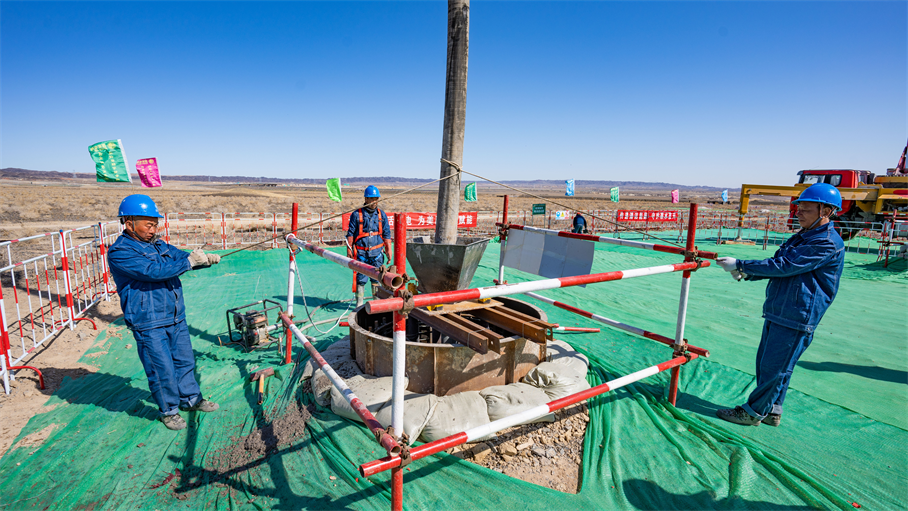

4月1日,记者从国网新疆电力有限公司获悉,3月28日,新疆塔额750千伏输变电工程首基铁塔基础浇筑试点作业施工,意味着该工程正式进入全面建设阶段。

该工程是国家“十四五”电力发展规划项目,也是新疆维吾尔自治区重点推进的项目。工程起于塔城地区塔额750千伏变电站,止于克拉玛依市克拉玛依750千伏变电站,建设主变容量300万千伏安,新建线路280千米,铁塔677基,计划于2026年8月建成投运。

工程建成后,将提高塔城中西部网架供电能力和电网安全稳定运行水平,提升塔城中西部新能源送出能力,为塔城打造千万千瓦级能源综合基地提供坚强保障,也为国家的能源安全和经济发展提供坚实基础。

该工程线路施工地形地质复杂、沟壑纵横,常年刮大风、冬季有覆冰,施工环境十分恶劣。建设中,考虑到工程全线位于大风区,其148千米线路途经老风口——玛依塔斯风区。此处每年8级及以上大风天气有100多天,最大风速高达每秒40多米。同时,在喀拉苏—别克托尔干段78.5千米线路为重覆冰区,后期线路运维困难。

“建设中,我们在项目前期优化路径及塔位,尽量避让微地形、微气象和重覆冰区域,针对微地形、微气象区段,适当缩小耐张段长度和档距,塔型选择采用抗冰能力较强的耐张塔或加强型直线塔并逐塔进行强度校验;对于重覆冰区段,边相和中相导线悬垂串均采用V型绝缘子串,地线悬垂串采用加长型绝缘子串,增加线路在重覆冰区域的抗冰闪和抗不均匀覆冰的能力。”工程线路业主项目经理赵明说。

“该工程被列为国网新疆电力有限公司变电站BIM技术应用试点工程。工程施工人员通过运用BIM技术,与建筑物模型交互,通过可视化的方式优化施工程序和时间表,并将资源分配到正确的位置,从而提高工作效率和减少时间浪费。”工程变电业主项目经理甘星介绍说。

截至目前,新疆电网共有750千伏变电站31座,变电容量9150万千伏安,线路92条12705千米,形成“内供五环网、外送四通道”主网架格局。
